SUTT 70 kV PLTMG Flores – GI 70 kV Labuan Bajo Berhasil Energize, Meningkatkan Keandalan Sistem Kelistrikan NTT

×

SUTT 70 kV PLTMG Flores – GI 70 kV Labuan Bajo Berhasil Energize, Meningkatkan Keandalan Sistem Kelistrikan NTT

Sebarkan artikel ini

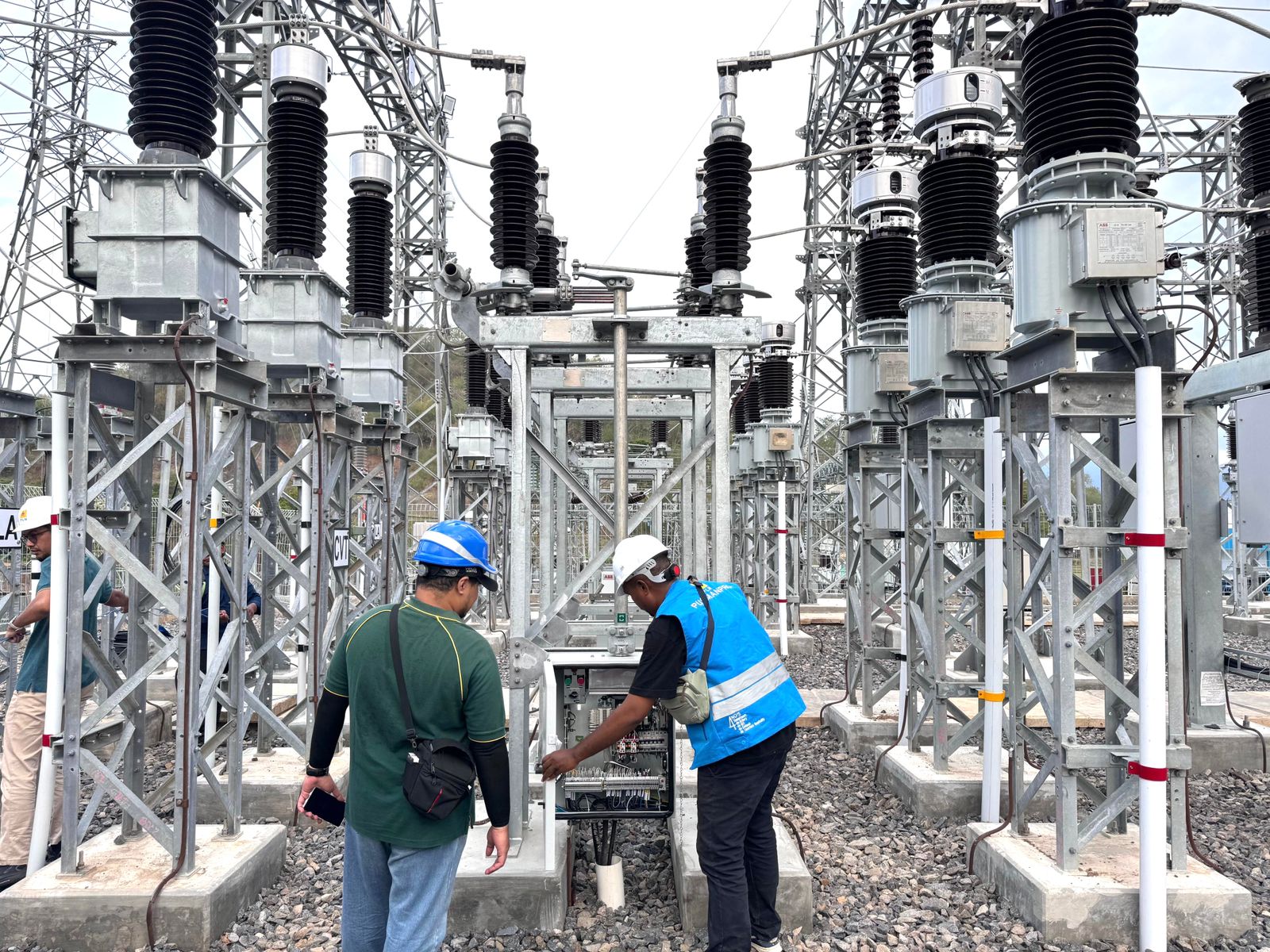

Labuan Bajo, Info1News.com– PT PLN (Persero) Unit Induk Pembangunan Nusa Tenggara (UIP Nusra) telah sukses melakukan pemberian tegangan pertama atau energize Saluran Udara Tegangan Tinggi (SUTT) 70 kV yang menghubungkan Pembangkit Listrik Tenaga Mesin Gas (PLTMG) Flores dengan Gardu Induk (GI) 70 kV Labuan Bajo, Rabu, 9 Oktober 2024.

Proyek ini mencakup pembangunan 42 tower transmisi sepanjang 13,07 km, yang membentang dari Desa Golo Bilas hingga Desa Tanjung Boleng. Dimulai sejak Januari 2023, proyek ini telah mengikuti seluruh regulasi, termasuk kompensasi Ruang Bebas (RoW) yang dilakukan sesuai dengan Peraturan Menteri ESDM No. 19 Tahun 2021 dan melibatkan Kantor Jasa Penilai Publik (KJPP) yang ditunjuk oleh Dirjen Ketenagalistrikan.

General Manager (GM) PT PLN (Persero) UIP Nusra, Abdul Nahwan, menyampaikan bahwa percepatan energize SUTT 70 kV PLTMG Flores – GI 70 kV Labuan Bajo dapat terlaksana berkat kerja sama yang baik antara tim proyek dan seluruh pihak terkait.

“Kami telah mempercepat seluruh proses dari kompensasi RoW hingga penyelesaian stringing jalur transmisi. Hal ini penting agar suplai listrik segera tersambung dan memenuhi kebutuhan masyarakat serta sektor pariwisata,” jelas GM Abdul Nahwan.
